Met de nieuwbouw in Straubenhardt investeert TBH GmbH in de toekomst van deze vestiging. Op deze pagina houden wij u regelmatig op de hoogte van de huidige voortgang van de bouw van het nieuwe productie- en logistieke gebouw en de aangrenzende parkeergarage.
Het nieuwe gebouw verrijst aan de Heinrich-Hertz-Straße in Straubenhardt. Er is ongeveer 4.000 m² aan productie-, opslag- en kantoorruimte gepland, evenals een parkeergarage met 50 parkeerplaatsen. Het nieuwe gebouw is ontworpen met het oog op duurzaam gebruik en voorziet onder andere in een groendak, fotovoltaïsche installaties, oplaadpunten voor elektrische auto’s en stadsverwarming. De oplevering staat momenteel gepland voor eind 2027.
Hier documenteren wij de afzonderlijke bouwfasen doorlopend. De meest recente stand van zaken staat altijd bovenaan.
| Locatie | Heinrich-Hertz-Straße, 75334 Straubenhardt |
| Eerste spadesteek | 15 oktober 2025 |
| Oppervlakte | circa 4.000 m² |
| Gebruik | Productie, opslag, kantoren |
| Extra gepland | Parkeergarage met 50 parkeerplaatsen |
| Duurzaamheidsaspecten | Groendak, PV-installatie, laadpunten voor elektrische auto’s, stadsverwarming |
Ruwbouw gepland tot |
November 2026 |
| Oplevering gepland | Eind 2027 |
Huidige voortgang van de bouw:

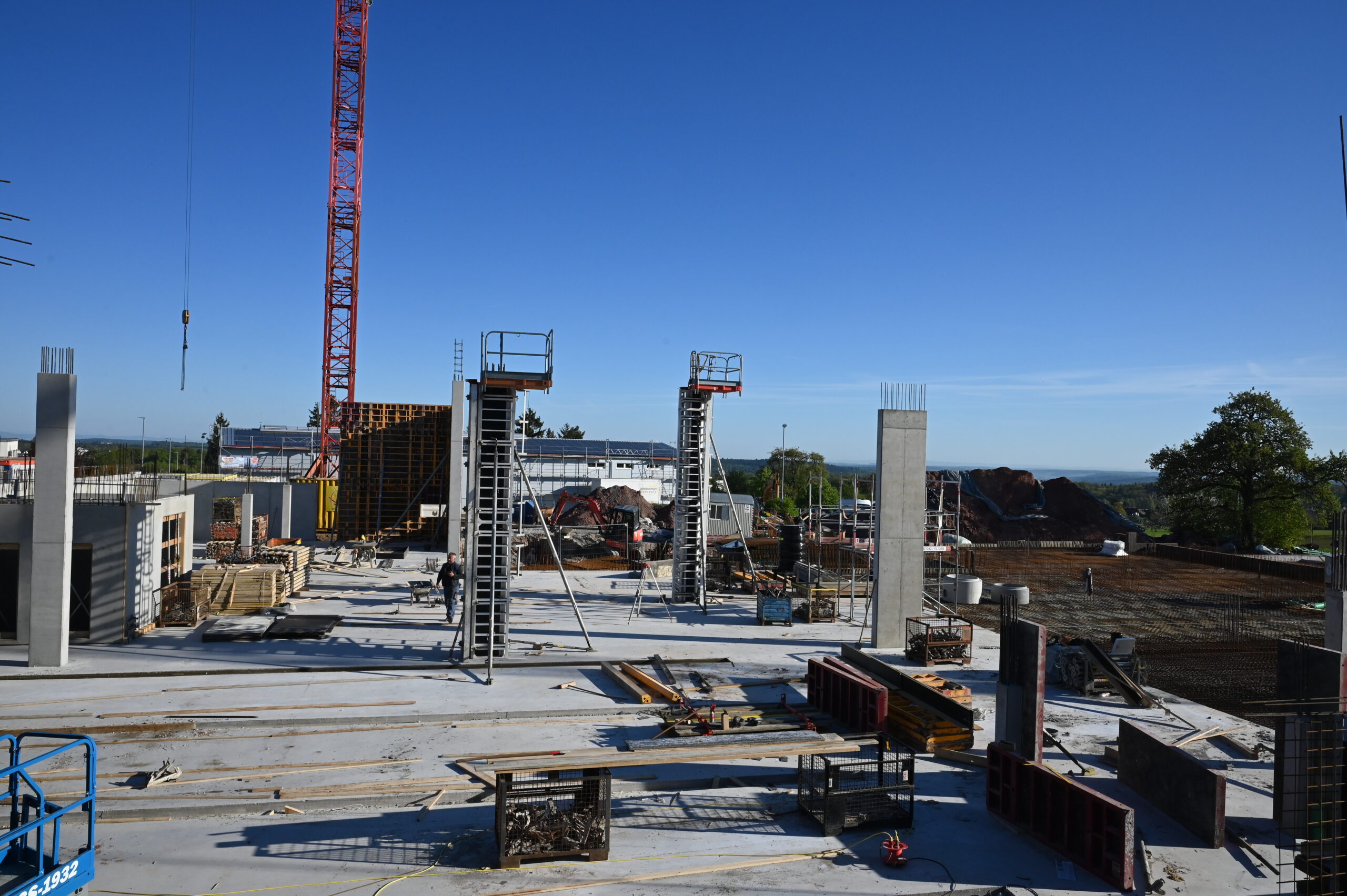

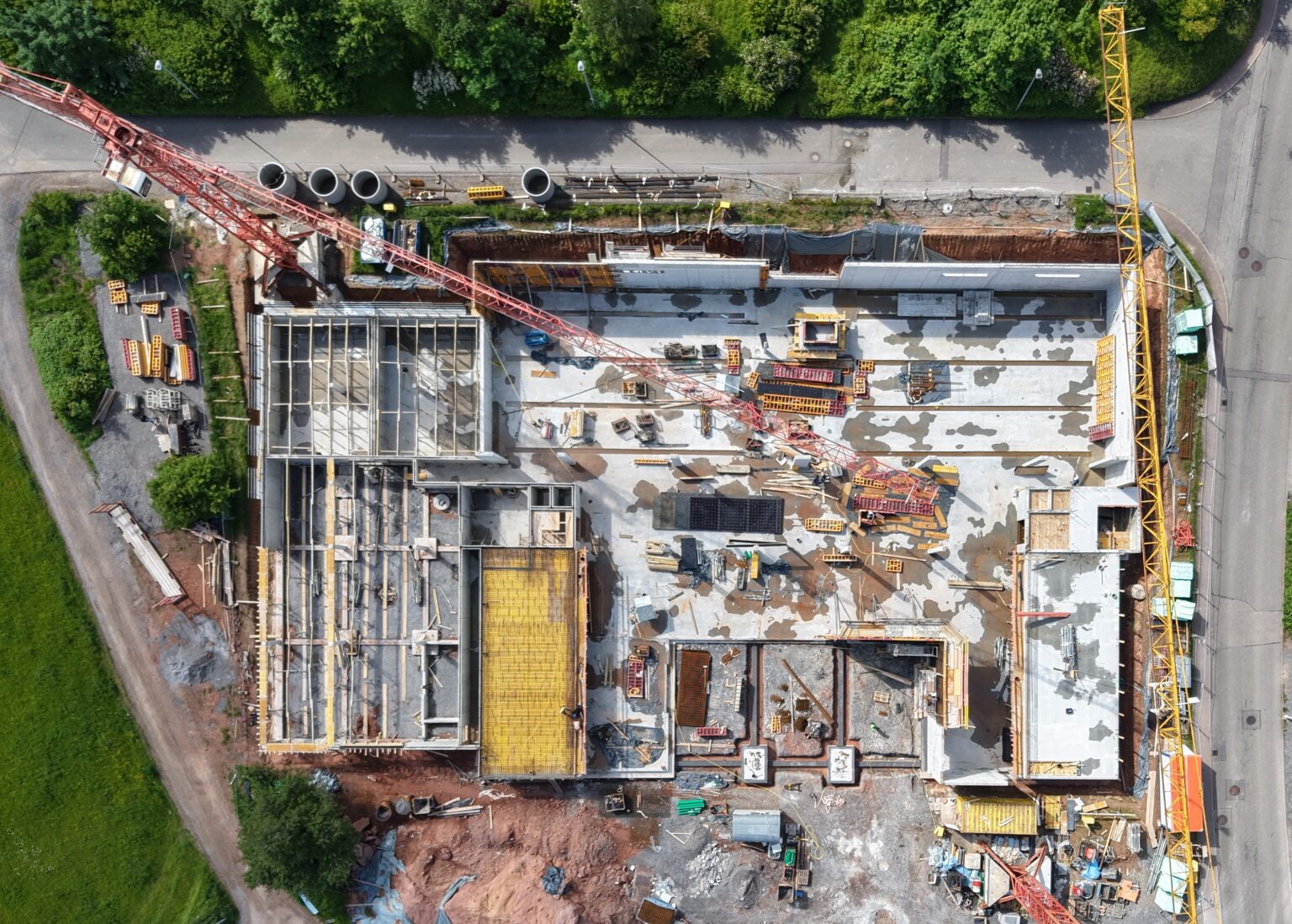

Fundering en volgende stappen in de ruwbouw
April 2026

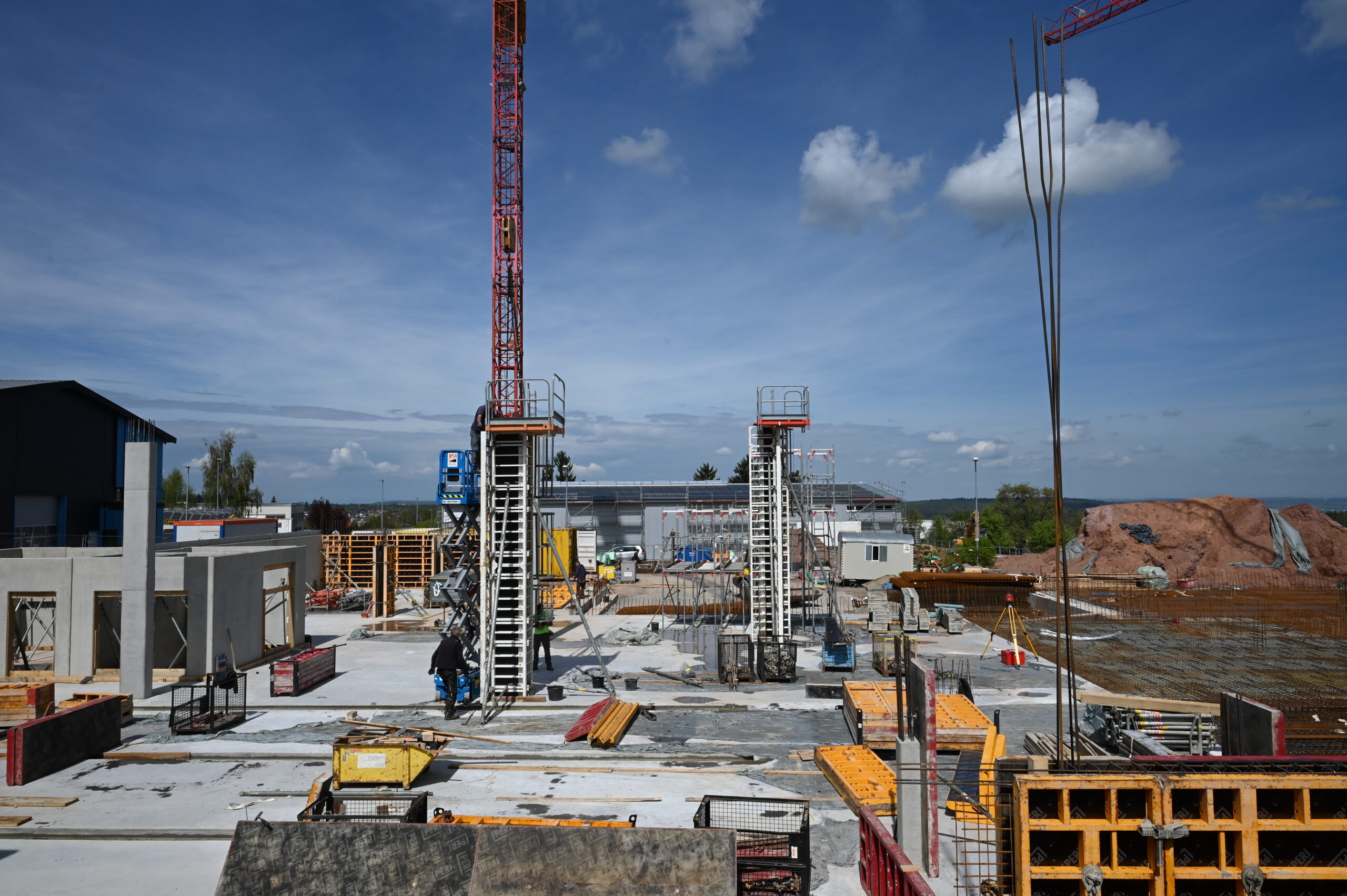

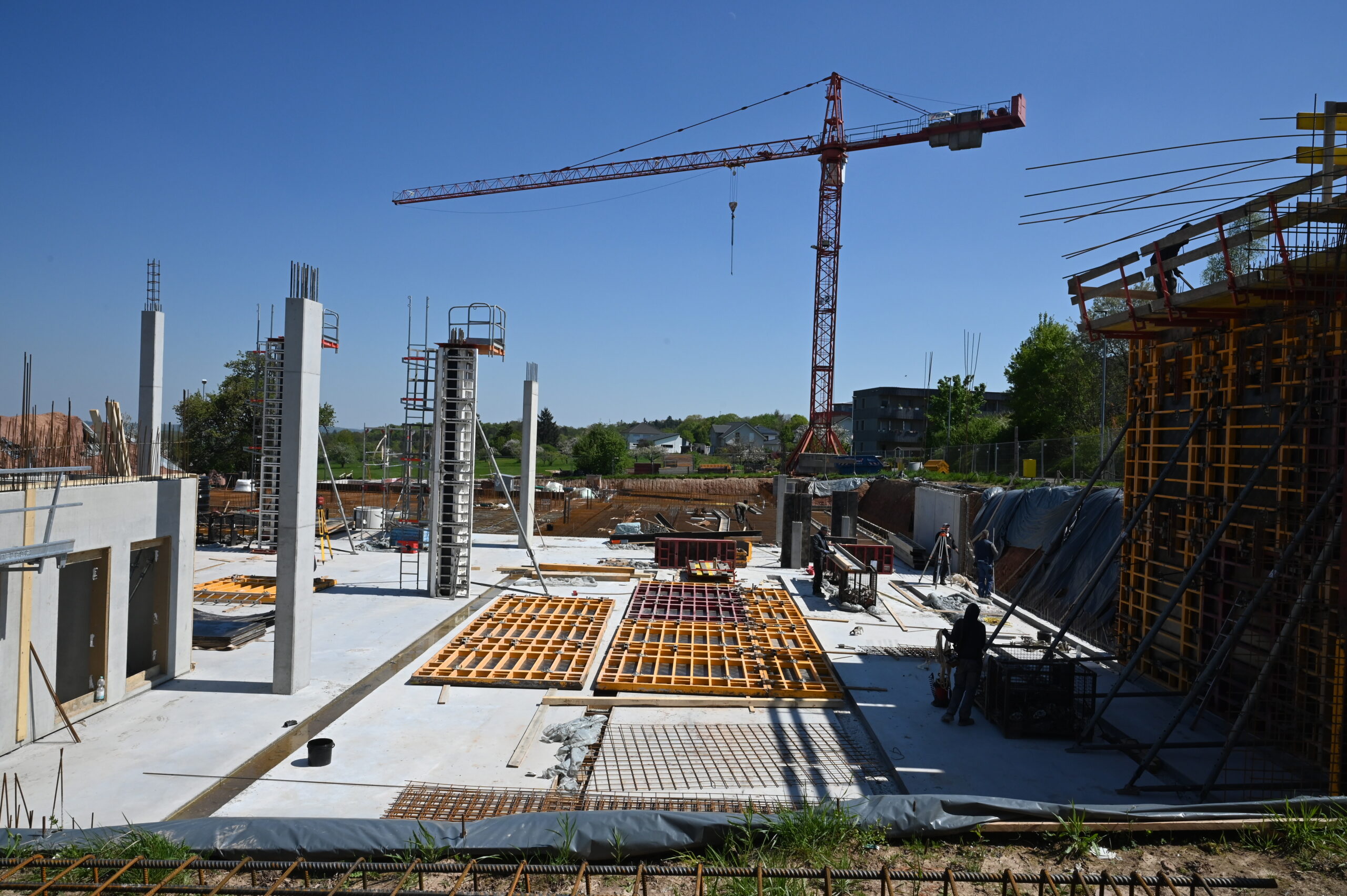

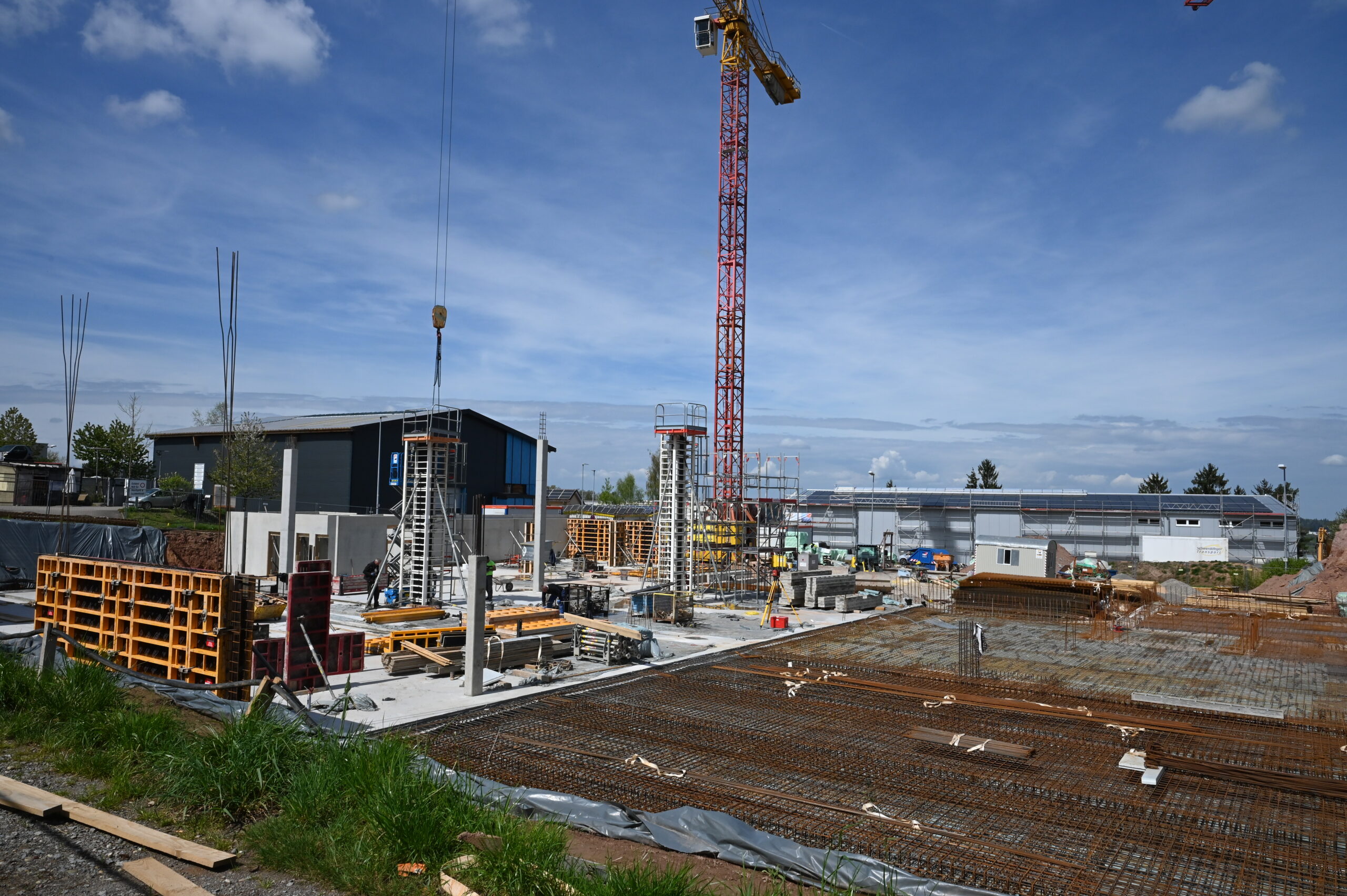

De nieuwbouw in Straubenhardt heeft de volgende zichtbare bouwfase bereikt. In april 2026 wordt de funderingsplaat in twee delen gestort.

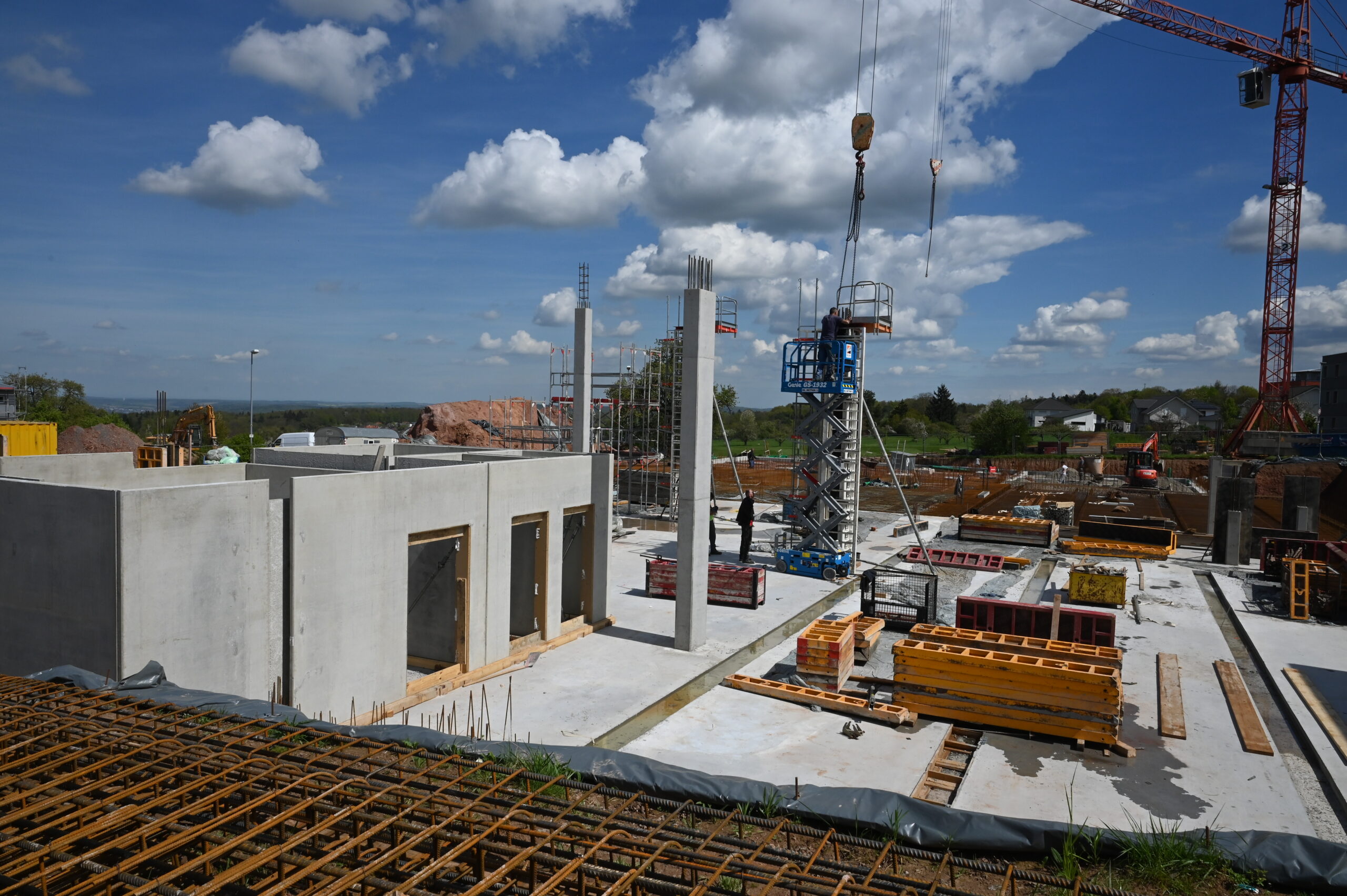

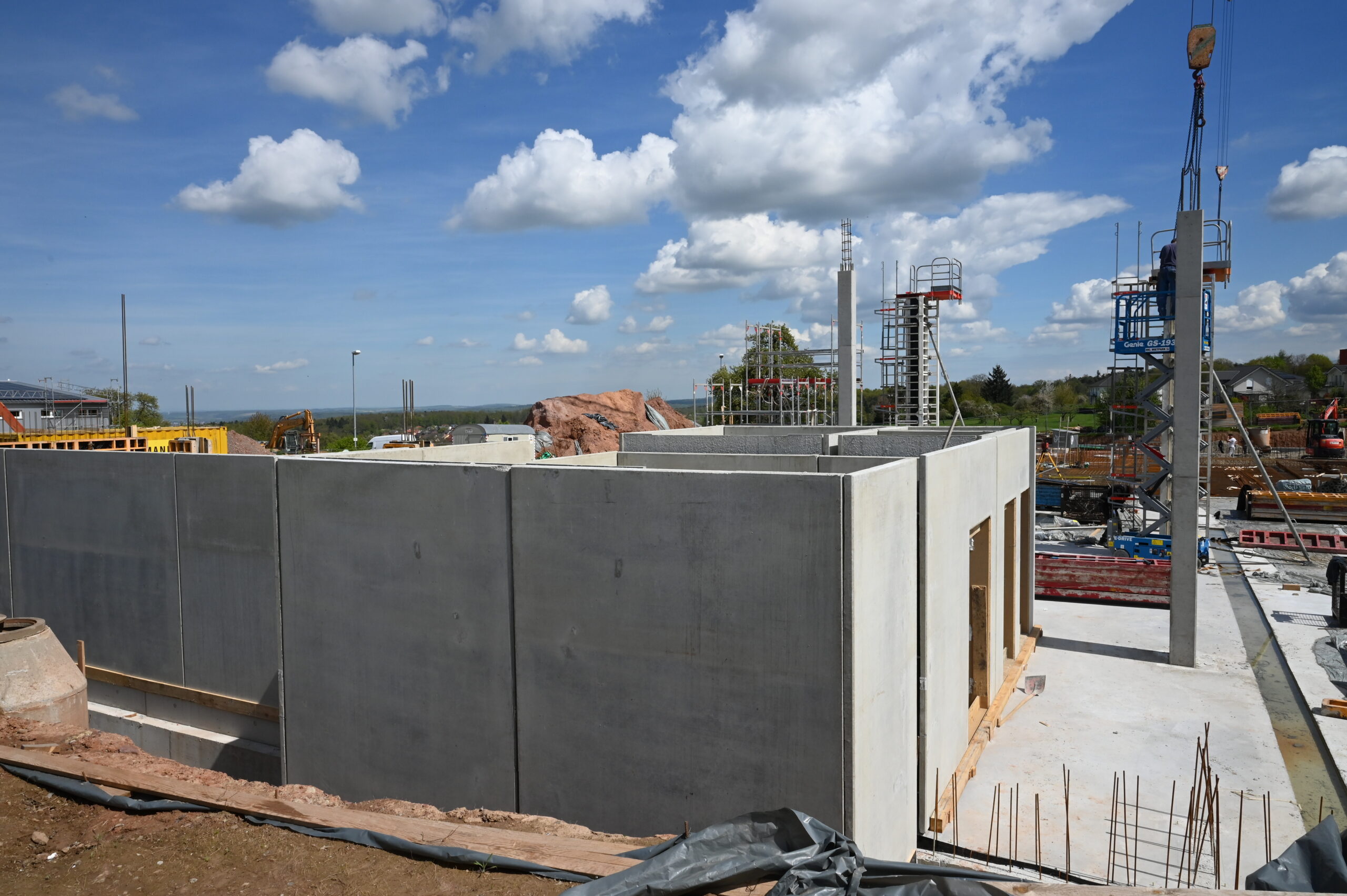

Hiermee wordt een belangrijke basis gelegd voor de verdere ruwbouw. In mei 2026 volgen de muren van de begane grond. Vervolgens worden achtereenvolgens de vloeren boven de begane grond, de muren van de bovenverdieping en de vloeren boven de bovenverdieping gerealiseerd.
De oplevering van de ruwbouw staat momenteel gepland voor november 2026. Daarna begint de afbouw.
Eerste spadesteek en start van het project
Oktober 2025
Op 15 oktober 2025 werd in Straubenhardt het officiële startschot gegeven voor de nieuwbouw van TBH GmbH. Met de eerste spadesteek ging de bouw van een nieuw productie- en logistiekgebouw met aangrenzende parkeergarage in de Heinrich-Hertz-Straße van start.
Ter plaatse waren vertegenwoordigers van de gemeente Straubenhardt, de gemeenteraad, het architectenbureau, de Sparkasse Pforzheim/Calw en medewerkers van TBH GmbH aanwezig. Het project staat voor de langetermijnontwikkeling van de locatie. Er zijn nieuwe ruimtes gepland voor productie, opslag en kantoren, evenals extra capaciteit voor verdere groei.
Het gebouw wordt duurzaam ontworpen en gerealiseerd. Er zijn onder andere voorzieningen voor een groendak, fotovoltaïsche zonnepanelen, oplaadpunten voor elektrische auto’s en aansluiting op stadsverwarming.
We houden u hier voortdurend op de hoogte van de huidige bouwfase en de volgende stappen van onze nieuwbouw in Straubenhardt.
